一、项目基本情况
该项目位于罕山西街南侧,天骄南路东侧,处前旗与乌市交汇黄金地段,建筑体态在城市中为地标性建筑。与归流河景观带、水景公园相连,景观优势明显。总规划面积142.1公顷,其中草原面积66公顷,游客服务中心位于草原西侧,占地约52,000㎡,建筑面积约45,000㎡,工程中标价3.453亿元。
项目地上五层、地下一层,为框架结构,外装饰使用干挂石材,屋面为桁架及网架结构相结合的钢结构屋面,钢结构跨度目前为东北亚第一。
| 楼层 |
面积(㎡) |
举架(m) |
电梯(部) |
扶梯(部) |
| 地下室 |
3215.6 |
5.4 |
负一层至四层:10部 一层至二层: 4部 一层至四层: 8部 |
一至二层 2部 |
| 一层 |
12773.46 |
5.7 |
||
| 二层 |
10046.28 |
5.7 |
||
| 三层 |
8990.05 |
4.2 |
||
| 四层 |
8435.47 |
4.2 |
||
| 五层 |
2025.13 |
5.4 |
||
| 合计 |
45485.99 |
22 |
2 |
一层为旅游接待中心及展示区,结合万平四季草原,可作演绎大厅、多功能活动厅、承办大型活动及宴会,并可作为科右前旗乃至全盟的游客接待中心;二层为旅游办公区及宴会厅;三至四层为酒店共计176间客房;五层及地下室为设备层。
此外,为解决项目相关业态配套及商业开发,项目地西侧预留74亩、南侧65亩建设用地,可统筹规划用于项目配套停车场、业态开发、商业地产等。






二、项目投资及建设情况
项目占地78亩,土地出让金4,267万元(含税),鑫鑫城投已全额缴纳。施工中标价3.453亿元,已完成施工投资2.2818亿元,其中:盟文旅投完成1.1548亿元,鑫鑫城投完成1.127亿元。

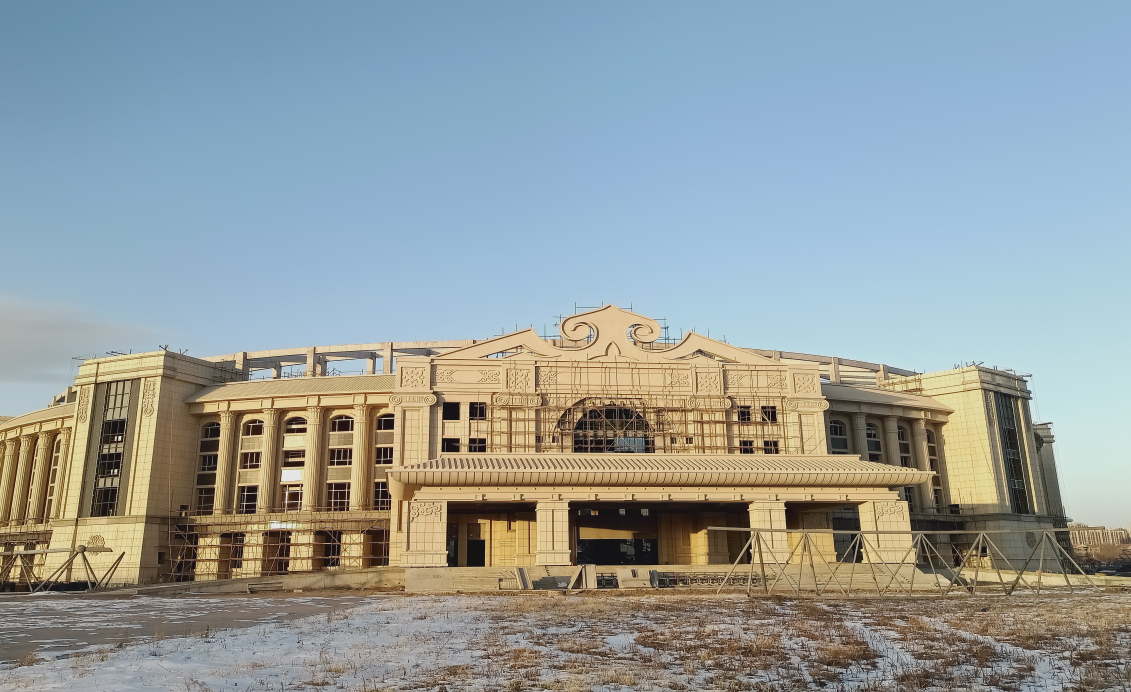

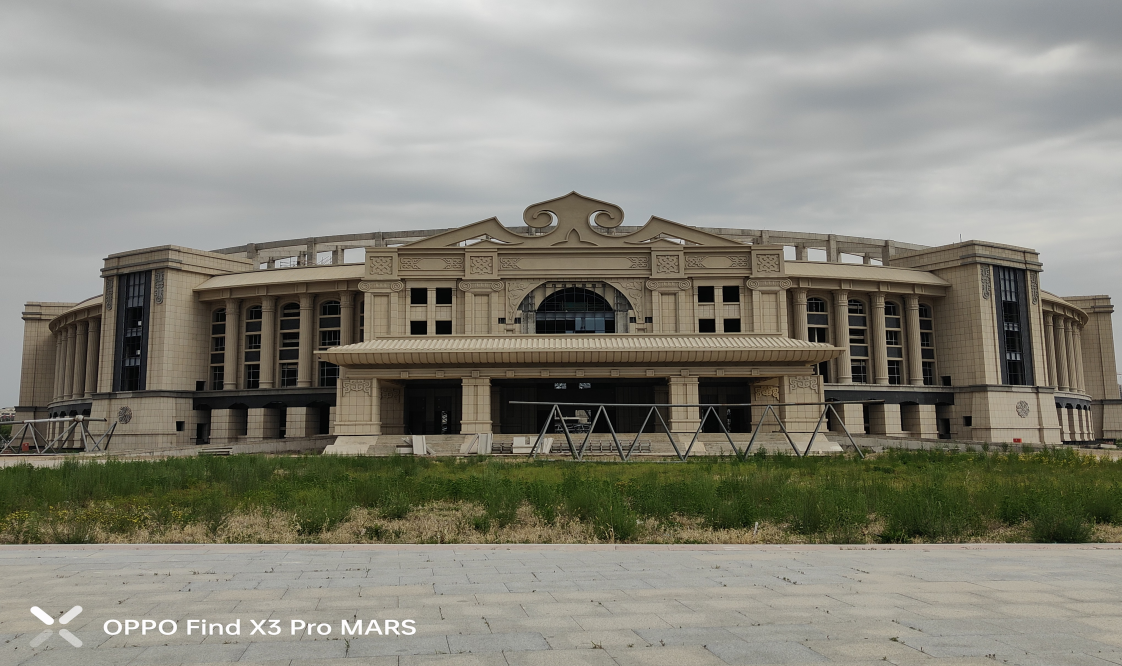

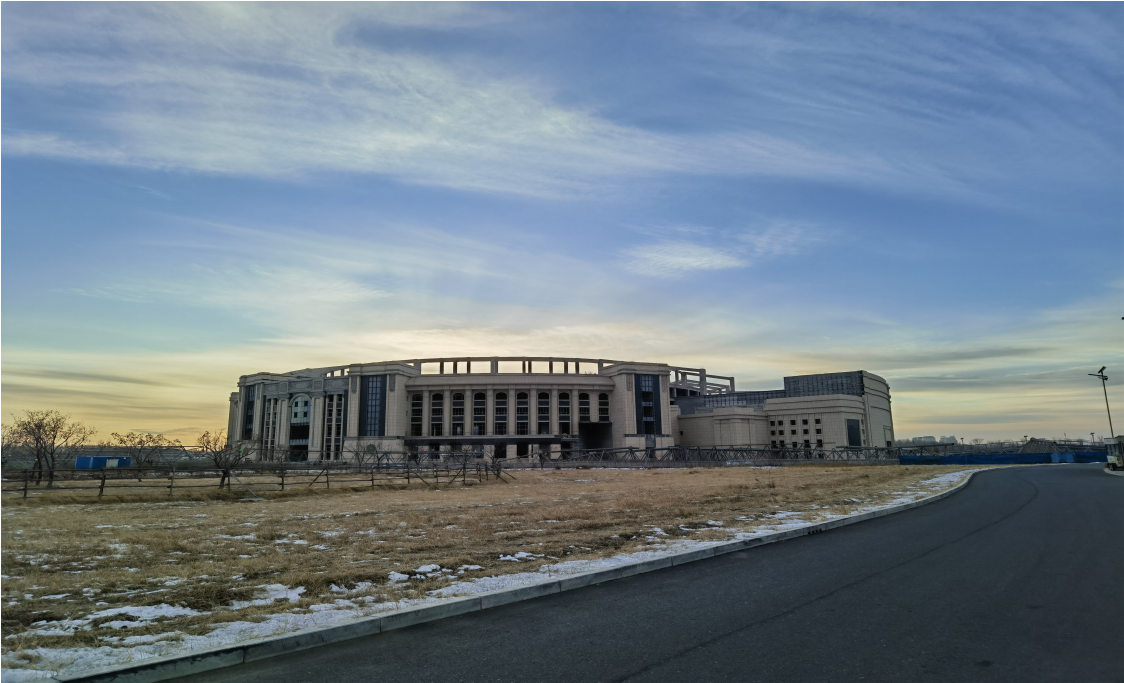

项目的主体及附属建筑、外部管网、GRC构件装饰工程、外立面石材安装以及主体防水和外立面涂料工程均已完工。钢结构的中心部分组装工作已完成,其余主要钢结构材料、玻璃幕墙材料也已全部到位,目前剩余钢结构装工作。
三、合作需求
项目资金需求,工程根据中标金额剩余工程款为1.1732亿元,除工程款项外,还包括设计、监理、电梯采购、地质勘查等服务等应付款为1,725万元,总计需1.3457亿元。鉴于项目经历了较长时间的阶段性停工,为了保证工程质量和安全,预计将产生额外的加固和修补费用。因此,建议将资金缺口预算调整至1.4亿元至1.45亿元之间。至于内部装修费用,根据不同的业态,预计投资将在1亿元至2亿元之间浮动。合作方式接受投资、管理、运营和协商合作等多
科尔沁塔拉城中草原实现了城市之中有草原,草原内有综合体、综合体内有生态这一理念,结合室内外灯光与归流河景观带、水景公园、乌兰牧骑宫等夜景观交相辉映,塑造草原不夜城。项目计划设置特色文创、特色餐饮、特色网红店、新住宿、少儿周边、旅游服务、新商业和综合商业等运营业态,可实现影院、民族文化展厅、宴会厅、酒店、健身沙龙等多种商业业态的承接,经济发展潜力巨大,市场前景广阔,欢迎有识之士前来投资兴业!
项目联系人:肖立春(科右前旗区域经济合作办主任),15148917771
